一、 清水厂工程
清水厂工程包括:10万吨/日规模的厂区管线、配水井、双层叠合絮凝沉淀池、清水池和20万吨/日规模的V型滤池和外电源。。

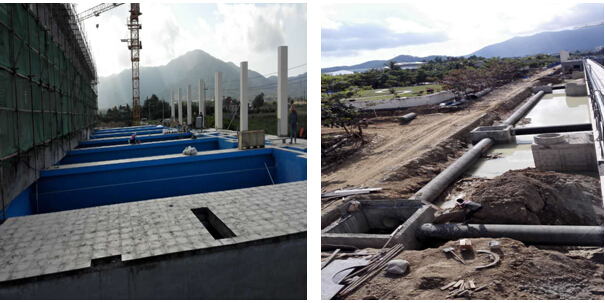

★阻止2016年1月6日,,,,,,已完成主体工程和调试运行的工艺装备管道装置,,,,,,未完成部分:厂区溢流管线、仪表自动化等装置工程,,,,,,土建工程装修。。
★2015年12月31日至2016年1月6日,,,,,,装备装置:装置DN1200混凝土溢流管135m,,,,,,仪表自动化装置,,,,,,完成滤池土建一个系列装修。。

二、清水管工程
清水设计管线总长25.79km,,,,,,其中崖州区段7.6km、天涯区段18.19km。。

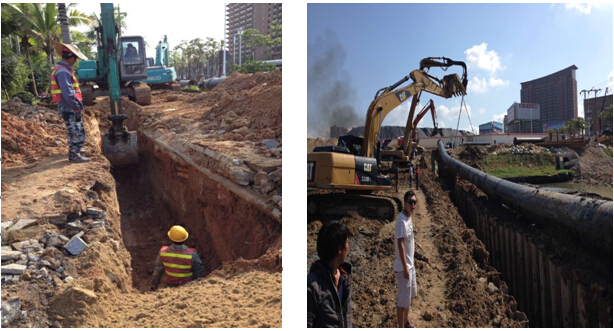

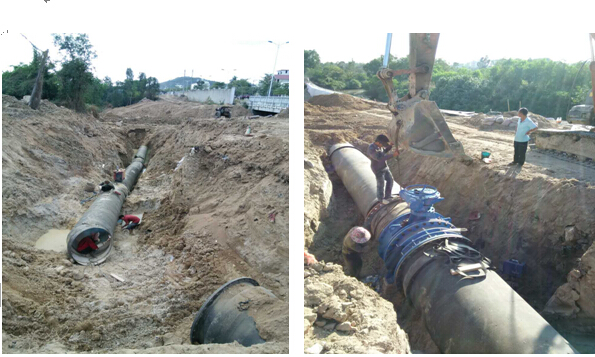

★阻止2016年1月6日,,,,,,清水管工程共计完成管道装置25.73km,,,,,,占设计管线总长99.77%,,,,,,未完成0.06km。。其中崖州区管道装置已所有完成,,,,,,天涯区完成管道装置18.13km,,,,,,占其辖区内设计管线总长99.67%。。 未完成部分有三个施工点:①布甫小学铁路顶涵20m;;;;;②红塘布福村40m。。管材进场25.79km,,,,,,占管线总长100%,,,,,,其中球墨铸铁管进场23.88km,,,,,,占设计管线总长92.60%;;;;;钢管进场2014m,,,,,,占设计管线总长7.4%。。(本统计不含管线变换长度增添部分)
★2015年12月31日至2016年1月6日,,,,,,清水管工程小计完成管道装置0.153km,,,,,,占设计管线总长0.59%。。钢管进场36m,,,,,,占设计管线总长0.14%。。合计管材进场占设计管线总长100%。。
(一)崖州区段施工情形(12月31日-1月6日)
装管施工已所有完成。。
(二)天涯区段施工情形(12月31日-1月6日)
天涯区完成桶井村、红塘村等区域部分担道装置,,,,,,长度153m,,,,,,其中球墨铸铁管装置81m,,,,,,钢管装置72m。。

三、增补子项目
凤凰路项目管线总长6.7km,,,,,,现在开工为凤凰加油站至新一中段5km,,,,,,主要接纳DN1000球墨铸铁管。。
★阻止1月6日,,,,,,凤凰路项目共计完成管道装置4.402km,,,,,,占开工段管线总长88.04%。。球墨铸铁管材进场4.614km,,,,,,钢管进场0.7km,,,,,,管材进场占开工段管线总长106.28%。。
★12月31日至1月6日,,,,,,凤凰路项目共计完成管道装置0.414km,,,,,,占开工段管线总长8.28%。。球墨铸铁管材进场60m,,,,,,占开工段管线总长1.2%。。
