一、 清水厂工程
清水厂工程包括:10万吨/日规模的厂区管线、配水井、双层叠合絮凝沉淀池、清水池和20万吨/日规模的V型滤池和外电源。。。。。。

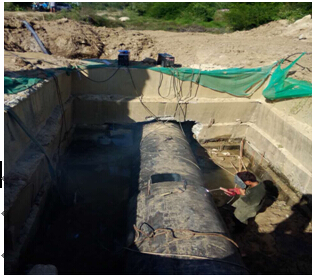

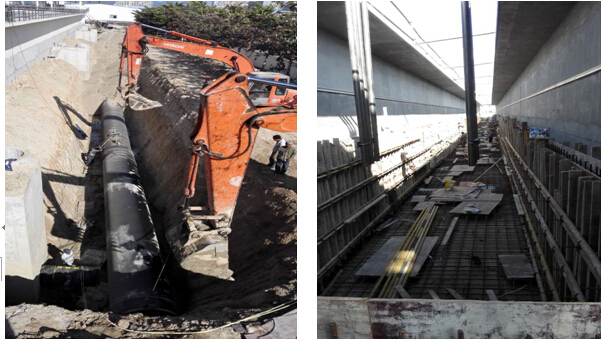

★阻止12月16日,,,,,装备装置:①所有完成沉淀池排泥机装置,,,,,②所有完成滤池整体滤板浇筑,,,,,③完成清水池DN1200进水钢管毗连受40m,,,,,④完成清水池DN1600出水钢管毗连受60m,,,,,DN800出水钢管17m。。。。。。未完成部分为厂区管线及仪表自动化等。。。。。。
★12月10日至12月16日,,,,,装备装置:①完成滤池整体滤板浇筑632 m2,,,,,完成率50%,,,,,②完成清水池DN1200进水钢管毗连受40m,,,,,③完成清水池DN1600出水钢管毗连受60m,,,,,DN800出水钢管17m。。。。。。

二、清水管工程
清水管线总长25.79km,,,,,其中崖州区段7.6km、天涯区段18.19km。。。。。。

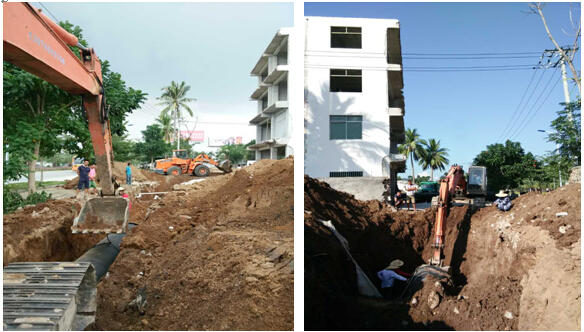

★阻止12月16日,,,,,清水管工程共计完成管道装置25.36km,,,,,占管线总长98.33%,,,,,未完成0.43km。。。。。。其中阻止12月2日崖州区管道装置已所有完成,,,,,天涯区完成管道装置17.73km,,,,,占其辖区内长度97.47%。。。。。。管材进场25.77km,,,,,占管线总长99.92%,,,,,其中球墨铸铁管进场23.88km,,,,,占管线总长92.60%;;;钢管进场1958m,,,,,占管线总长7.59%。。。。。。
★12月10日至12月16日,,,,,清水管工程小计完成管道装置0.17km,,,,,占管线总长0.65%。。。。。。钢管进场0m,,,,,球墨管进场0米。。。。。。合计管材进场占比99.92%。。。。。。
(一)崖州区段施工情形(12月10日-12月16日)
阻止12月2日崖州区段装管施工已所有完成。。。。。。
![]() |
(二)天涯区段施工情形(12月10日-12月16日)
天涯区完成塔岭村、黑土村、马岭村等区域部分担道装置,,,,,长度167m,,,,,其中球墨铸铁管装置120m,,,,,钢管装置47m

三、增补子项目
凤凰路项目管线总长6.7km,,,,,现在开工为凤凰加油站至新一中段5km,,,,,主要接纳DN1000球墨铸铁管。。。。。。

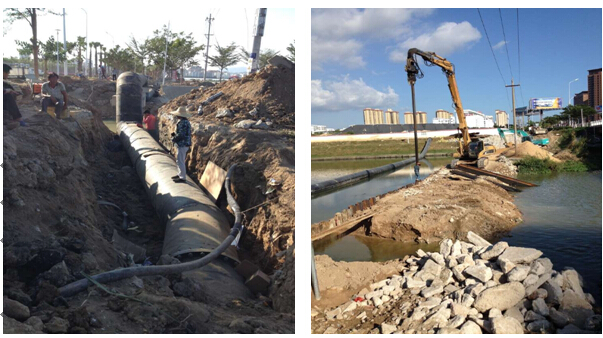

★阻止12月16日,,,,,凤凰路项目共计完成管道装置3.464km,,,,,占开工段管线总长69.28%。。。。。。球墨铸铁管材进场3.318km,,,,,钢管进场0.306km,,,,,PE管进场100米,,,,,管材进场占开工段管线总长74.48%。。。。。。
★12月10日至12月16日,,,,, 凤凰路项目共计完成管道装置0.146km,,,,,占开工段管线总长2.92%。。。。。。球墨铸铁管材进场0m,,,,,钢管进场162米,,,,,占开工段管线总长的3.24%。。。。。。
