一、 清水厂工程
清水厂工程包括:10万吨/日规模的厂区管线、配水井、双层叠合絮凝沉淀池、清水池和20万吨/日规模的V型滤池和外电源。。。。

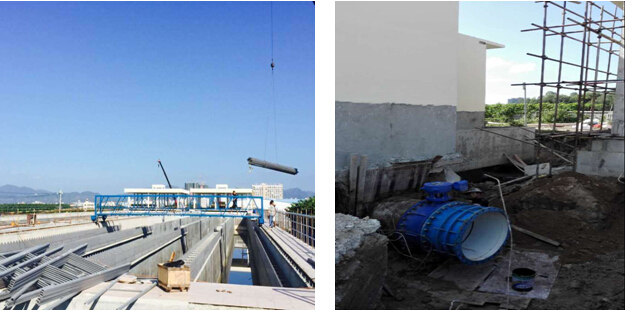

★阻止12月2日,,,,配水井、双层叠合絮凝池沉淀池、清水池:土建及装备装置所有完成; V型滤池: ①土建工程所有完成,,,,②DN377反冲洗气管装置所有完成,,,,③DN600反冲洗水管装置所有完成。。。。未完成部分为滤池装备装置、厂区管线及仪表自动化等。。。。
★11月26日至12月2日,,,,V型滤池:①混凝土浇筑315m3,,,,完成率8.37%,,,,②完成上部结构钢筋绑扎装置30.3t,,,,完成率50%,,,,③DN377反冲洗气管装置25m,,,,④DN600反冲洗水管安25 m;;;装备装置:①沉淀池不锈钢集水槽装置2套,,,,完成率20%,,,,②完成滤池整体滤板浇筑316 m2,,,,完成率25%。。。。

二、清水管工程

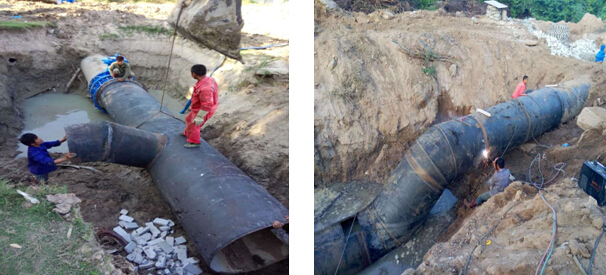

清水管线总长25.79km,,,,其中崖州区段7.6km、天涯区段18.19km。。。。
★阻止12月2日,,,,清水管工程共计完成管道装置24.91km,,,,占管线总长96.60%,,,,未完成0.88km。。。。其中崖州区完成管道装置已所有完成,,,,完成率100%,,,,天涯区完成管道装置17.28km,,,,占其辖区内长度95.00%。。。。管材进场25.72km,,,,占管线总长99.73%,,,,其中球墨铸铁管进场23.88km,,,,占管线总长92.60%;;;钢管进场1910m,,,,占管线总长7.41%。。。。
★11月26日至12月2日,,,,清水管工程小计完成管道装置0.33km,,,,占管线总长1.28%。。。。钢管进场84m,,,,占管线总长0.33%,,,,球墨管进场240米,,,,占管线总长0.93%。。。。合计管材进场占比99.73%。。。。

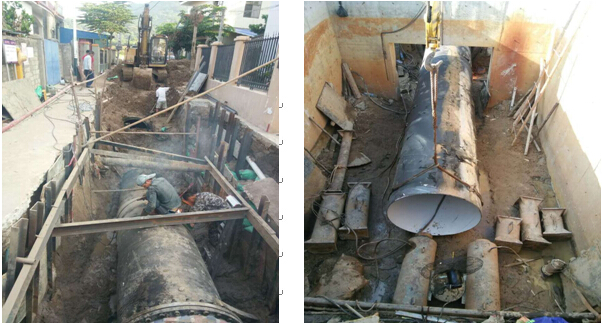

(一)崖州区段施工情形(11月26日-12月2日)
崖州区完成南山村等区域部分担道装置154.5m,,,,其中球墨铸铁管装置84m,,,,钢管装置70.5m。。。。崖州区段装管已所有完成。。。。

(二)天涯区段施工情形(11月26日-12月2日)
天涯区完成塔岭村、黑土村、马岭村等区域部分担道装置,,,,长度172m,,,,其中球墨铸铁管装置102m,,,,钢管装置70m。。。。

三、增补子项目

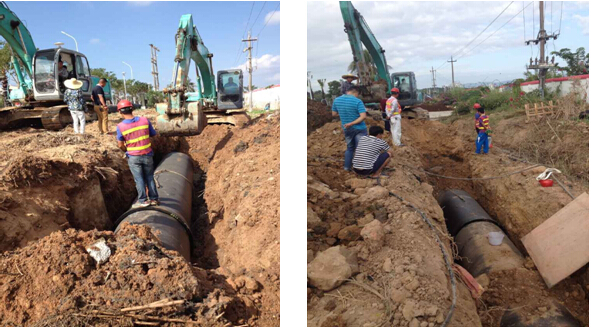

凤凰路项目管线总长6.7km,,,,现在开工为凤凰加油站至新一中段5km,,,,主要接纳DN1000球墨铸铁管。。。。
★阻止12月2日,,,,凤凰路项目共计完成管道装置2.778km,,,,占管线总长55.56%。。。。球墨铸铁管材进场3.3km,,,,钢管进场0.072km,,,,PE管进场50米,,,,管材进场占管线总长68.44%。。。。
★11月26日至12月2日,,,, 凤凰路项目共计完成管道装置1.41km,,,,占管线总长28.2%。。。。球墨铸铁管材进场132m,,,,占管线总长2.64%,,,,PE管进场50米,,,,占管线总长1.0%。。。。
