一、清水厂工程
清水厂工程包括:10万吨/日规模的厂区管线、配水井、双层叠合絮凝沉淀池清水池、20万吨/日规模的V型滤池和外电源。。。。

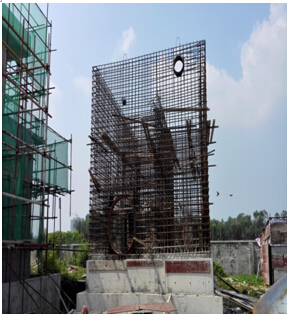

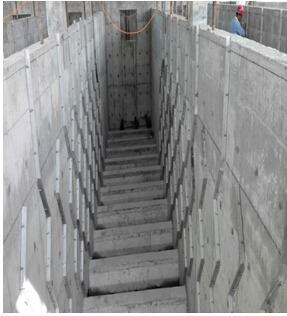

★阻止10月21日,,,,, V型滤池:①基础工程已所有完成, ②混凝土浇筑2362m3,,,,,完成率62.75%,,,,,③完成钢筋绑扎装置337. 63t,,,,,完成率93.53%,,,,,④完成DN1200出水钢管装置55m;;配水井:①完成基坑土方开挖300m3,,,,,②完成砼浇筑87m3,,,,,完成率58.39%;;③完成钢筋绑扎装置15t,,,,,完成率100%;;装备装置:①完成清水池6台DN800蝶阀装置,,,,,②所有完成折板絮凝池40根排泥管装置。。。。
★10月15日至10月21日,,,,,V型滤池:①完成混凝土浇筑475m3,,,,,完成率12.62%,,,,,②完成钢筋绑扎装置15t,,,,,完成率4.16%;;配水井:完成钢筋绑扎装置3t,,,,,完成率20%;;装备装置:完成折板絮凝池排泥管装置20根,,,,,完成率50%。。。。


二、清水管工程
清水管线总长25.89km,,,,,其中崖州区段7.7km、天涯区段18.19km。。。。

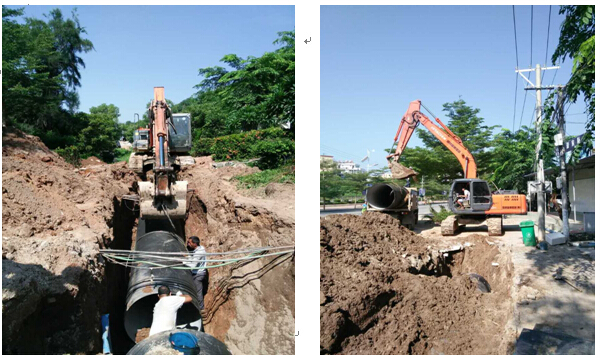

★阻止10月21日,,,,,清水管工程共计完成管道装置22.08km,,,,,占管线总长85.28%。。。。其中崖州区完成管道装置6.93km,,,,,占其辖区内长度90%,,,,,天涯区完成管道装置15.14km,,,,,占其辖区内长度83.23%。。。。管材进场24.89km,,,,,占管线总长96.13%,,,,,其中球墨铸铁管进场23.64km,,,,,占管线总长91.31%;;钢管进场1254m,,,,,占管线总长4.84%。。。。
★10月15日至10月21日,,,,,清水管工程小计完成管道装置0.66km,,,,,占管线总长2.55%。。。。
(一)崖州区段施工情形(10月15日-10月21日)

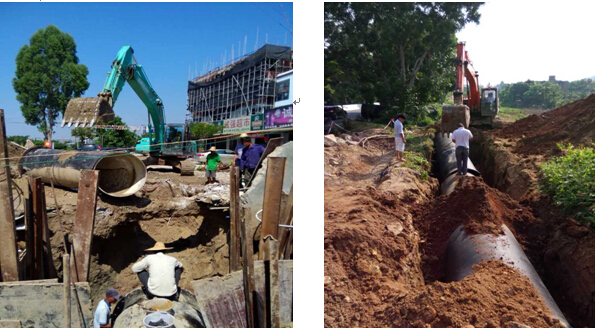

崖州区完成高山村等区域部分担道装置55m,,,,,其中钢管55m。。。。钢管进场24m。。。。

(二)天涯区段施工情形(10月15日-10月21日)
天涯区完成爱心大天下、黑土村、红塘村等区域部分担道装置,,,,,长度604m,,,,,其中球墨铸铁管装置540m,,,,,钢管装置64m。。。。

三、增补子项目
★225国道项目完成施工、质料招投标事情。。。。
★凤凰路项目完成管线探沟开挖40道(间距100m挖一道)。。。。
