一、清水厂工程
清水厂工程包括:10万吨/日规模的厂区管线、配水井、双层叠合絮凝沉淀池清水池、20万吨/日规模的V型滤池和外电源。。。。。

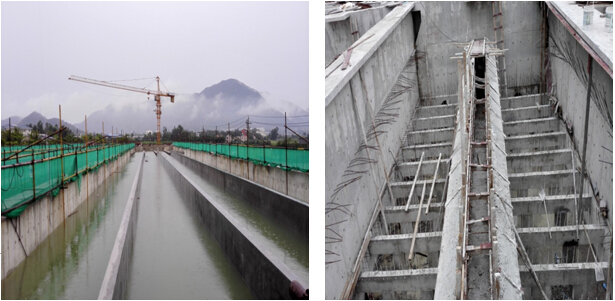

★阻止10月14日,, V型滤池:①基础工程已所有完成, ②混凝土浇筑1887m3,,完成率50.13%,,③完成钢筋绑扎装置322.63t,,完成率89.37%,,④完成DN1200出水钢管装置55m;;配水井:①完成基坑土方开挖300m3,,②完成砼浇筑87m3,,完成率58.39%,,③完成钢筋绑扎装置12t,,完成率80%;;装备装置:①完成清水池6台DN800蝶阀装置,,②完成折板絮凝池排泥管装置20根,,完成率50%。。。。。
★10月8日至10月14日,,配水井:完成底板砼浇筑27m3,,完成率18.12%;;装备装置:完成折板絮凝池排泥管装置20根,,完成率50%。。。。。

二、清水管工程
清水管线总长25.89km,,其中崖州区段7.7km、天涯区段18.19km。。。。。
★阻止10月14日,,清水管工程共计完成管道装置21.42km,,占管线总长82.73%。。。。。其中崖州区完成管道装置6.87km,,占其辖区内长度89.22%,,天涯区完成管道装置14.54km,,占其辖区内长度79.93%。。。。。管材进场24.77km,,占管线总长95.67%,,其中球墨铸铁管进场23.64km,,占管线总长91.31%;;钢管进场1130m,,占管线总长4.36%。。。。。
★10月8日至10月14日,,清水管工程小计完成管道装置0.25km,,占管线总长0.96%。。。。。本周进度慢的缘故原由一是受雨季影响,,二是可施工的事人情镌汰,,三是施工难度大。。。。。
(一)崖州区段施工情形(10月8日-10月14日)

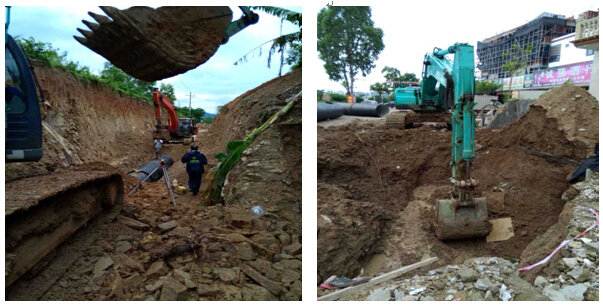

崖州区完成高山村等区域部分担道装置53.5m,,其中球墨铸铁管装置42m,,钢管11.5m。。。。。钢管进场24m。。。。。

(二)天涯区段施工情形(10月8日-10月14日)

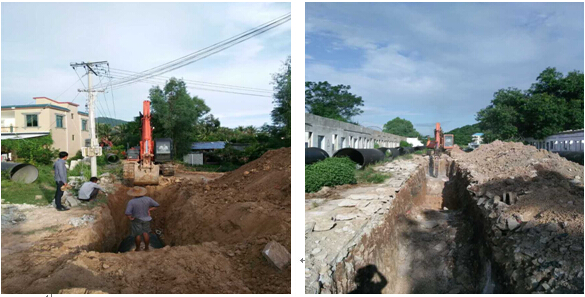

天涯区完成爱心大天下、黑土村、红塘村等区域部分担道装置,,长度198m,,其中球墨铸铁管装置126m,,钢管装置72m。。。。。

三、增补子项目
★凤凰路项目完成施工、质料、监理招投标事情。。。。。
