一、清水厂工程
清水厂工程包括:10万吨/日规模的厂区管线、配水井、双层叠合絮凝沉淀池清水池、20万吨/日规模的V型滤池和外电源。。。。。。

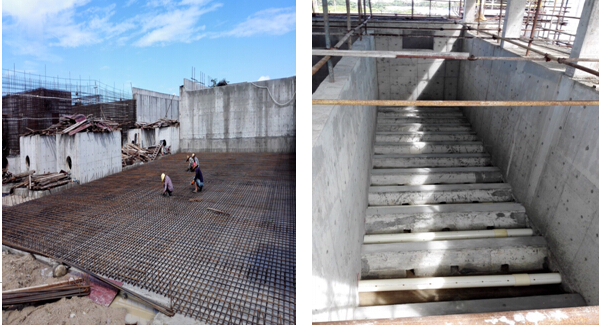

★阻止10月7日,,, V型滤池:①基础工程已所有完成,②混凝土浇筑1887m3,,,完成率50.13%,③完成钢筋绑扎装置322.63t,,,完成率89.37%,④完成DN1200出水钢管装置55m;配水井:①完成基坑土方开挖300m3,②基础砼浇筑60m3,,,完成率40.27%;;③完成钢筋绑扎装置12t,,,完成率80%;装备装置:完成清水池6台DN800蝶阀装置。。。。。。
★10月1日至10月7日,,, V型滤池:①完成混凝土浇筑344m3,,,完成率9.14%,②完成钢筋绑扎装置45t,,,完成率12.47%;配水井:完成钢筋绑扎装置12t,,,完成率80%。。。。。。

二、清水管工程
清水管线总长25.89km,,,其中崖州区段7.7km、天涯区段18.19km。。。。。。
★阻止10月7日,,,清水管工程共计完成管道装置21.17km,,,占管线总长81.77%。。。。。。其中崖州区完成管道装置6.82km,,,占其辖区内长度88.57%,,,天涯区完成管道装置14.34km,,,占其辖区内长度78.83%。。。。。。管材进场24.74km,,,占管线总长95.56%,,,其中球墨铸铁管进场23.64km,,,占管线总长91.31%;;钢管进场1106m,,,占管线总长4.25%。。。。。。
★10月1日至10月7日,,,清水管工程小计完成管道装置0.44km,,,占管线总长1.7%。。。。。。本周进度慢的缘故原由一是受台风影响,,,二是可施工的事人情镌汰,,,三是施工难度大。。。。。。

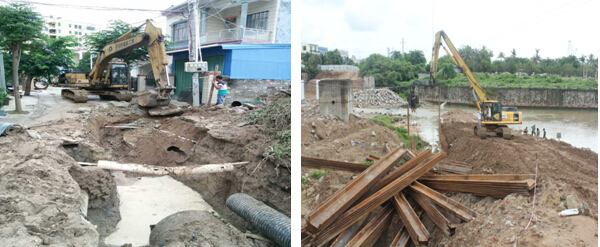

(一)崖州区段施工情形(10月1日-10月7日)
崖州区完成高山村等区域部分担道装置91m,,,其中球墨铸铁管装置18m,,,钢管73m。。。。。。钢管进场120m。。。。。。

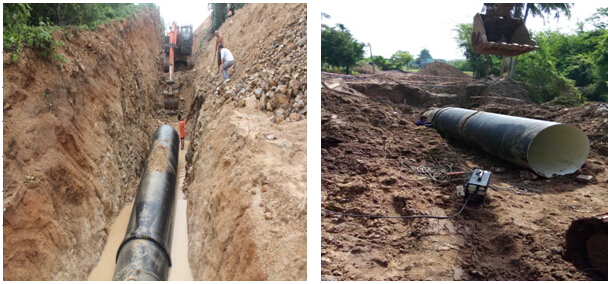

(二)天涯区段施工情形(10月1日-10月7日)
天涯区完成爱心大天下、黑土村、红塘村等区域部分担道装置,,,长度347m,,,其中球墨铸铁管装置228m,,,钢管装置119m。。。。。。钢管进场122m。。。。。。
