一、清水厂工程
清水厂工程包括:10万吨/日规模的厂区管线、配水井、双层叠合絮凝沉淀池清水池和20万吨/日规模的V型滤池和外电源。。。。。

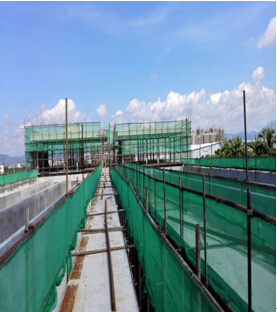

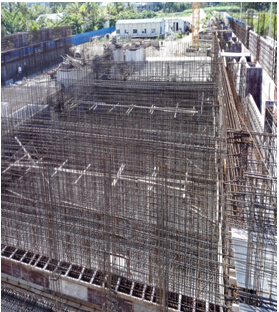

★阻止9月9日,,,,,叠合絮凝工程沉淀池清水池:土建工程所有完成;;V型滤池:①基础工程已所有完成;;②混凝土浇筑857m3,,,,,完成率22.77%;;③完成钢筋绑扎装置177.63t,,,,,完成率49.2%;;④完成DN1200出水钢管装置55m。。。。。
★9月3日至9月9日,,,,,叠合絮凝工程沉淀池清水池:①完成混凝土浇筑117m3,,,,,完成率2.25%;;②完成钢筋绑扎装置13.53t,,,,,完成率1.77%。。。。。V型滤池:①完成混凝土浇筑215m3,,,,,完成率5.71%;;②完成钢筋绑扎装置55t,,,,,完成率15.24%。。。。。


二、清水管工程
清水管线总长25.89km,,,,,其中崖州区段7.7km、天涯区段18.19km。。。。。
★阻止9月9日,,,,,清水管工程共计完成管道装置19.08km,,,,,占管线总长73.69%。。。。。其中崖州区完成管道装置6.07km,,,,,占其辖区内长度78.83%,,,,,天涯区完成管道装置13.01km,,,,,占其辖区内长度71.52%。。。。。管材进场23.33km,,,,,占管线总长88.44%,,,,,其中球墨铸铁管进场22.56km,,,,,占管线总长85.47%;;钢管进场768m,,,,,占管线总长2.97%。。。。。
★9月3日至9月9日,,,,, 清水管工程小计完成管道装置0.75km,,,,,占管线总长2.30%。。。。。

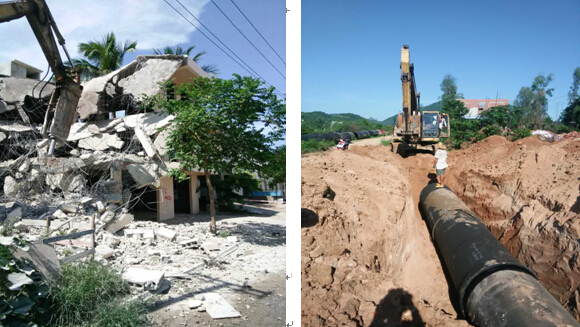

(一)崖州区段施工情形(9月3日-9月9日)

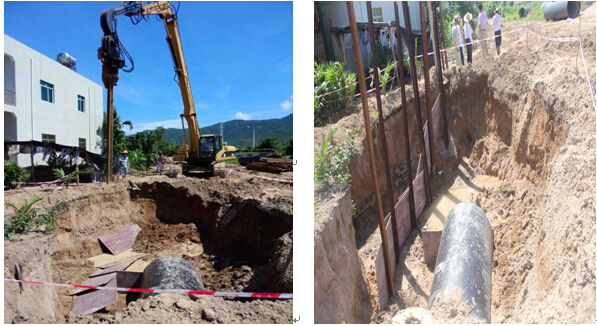

崖州区完成高山村等区域部分担道装置256m,,,,,其中球墨铸铁管装置246m,,,,,钢管装置10m。。。。。
|
(二)天涯区段施工情形(9月3日-9月9日)
天涯区完成爱心大天下、黑土村、布甫村、红塘村、塔岭村等区域部分担道装置,,,,,长度487m。。。。。
