一、清水厂工程
清水厂工程包括:10万吨/日规模的厂区管线、配水井、双层叠合絮凝沉淀池清水池和20万吨/日规模的V型滤池和外电源。。

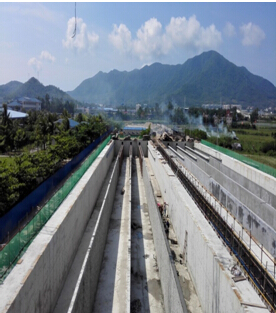

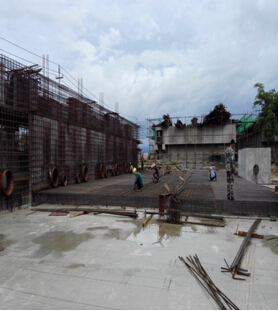

★阻止9月2日,,,,叠合絮凝工程沉淀池清水池:①完成基坑土方开挖21000m3,,,,完成率100%;;;②完成混凝土浇筑5083m3,,,,完成率97.8%;;;③完成钢筋绑扎装置752.15t,,,,完成率98.2%。。④完成上结构混凝土浇筑120m3,,,,完成率100%;;;导流墙砌砖28.8万块,,,,完成率100%;;;导流墙抹灰3880m2,,,,完成率100%;;;V型滤池:①完成基坑土方开挖7000m3,,,,完成率100%。。②完成砂基础回填1600m3,,,,完率100%;;;③混凝土浇筑642m3,,,,完成率17.06%;;;④完成钢筋绑扎装置122.63t,,,,完成率33.97%。。⑤完成DN1200出水钢管装置55m。。
★8月27日至9月2日,,,, V型滤池:①垫层混凝土浇筑160m3,,,,完成率4.25%;;;④完成钢筋绑扎装置80t,,,,完成率22.16%。。


二、清水管工程
清水管线总长25.89km,,,,其中崖州区段7.7km、天涯区段18.19km。。

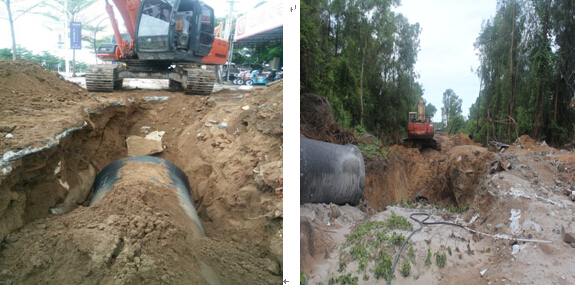

★阻止9月2日,,,,清水管工程共计完成管道装置18.33km,,,,占管线总长70.80%。。其中崖州区完成管道装置5.84km,,,,占其辖区内长度75.84%,,,,天涯区完成管道装置12.49km,,,,占其辖区内长度68.66%。。球墨铸铁管进场22.56km,,,,占管线总长85.47%,,,,钢管进场768m,,,,占管线总长2.97%。。
★8月27日至9月2日,,,, 清水管工程小计完成管道装置0.81km,,,,占管线总长3.13%。。钢管进场72m,,,,占管线总长0.3%,,,,合计管材进场占比88.45%。。
(一)崖州区段施工情形(8月27日-9月2日)

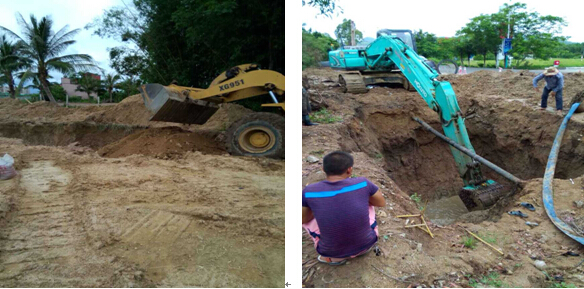

崖州区完成高山村等区域部分担道装置60m,,,,钢管进场72m。。

(二)天涯区段施工情形(8月27日-9月2日)
天涯区完成爱心大天下、黑土村、布甫村、红塘村、塔岭村等区域部分担道装置,,,,长度746m。。

三、增补子项目
★完成225国道项目和凤凰路项目的起源设计及概算批复。。
★凤凰路项目施工、质料、监理招标文件已报送市政务中心和住建局正式审查。。
