一、清水厂工程
清水厂工程包括:10万吨/日规模的厂区管线、配水井、双层叠合絮凝沉淀池清水池和20万吨/日规模的V型滤池和外电源。。。。。。

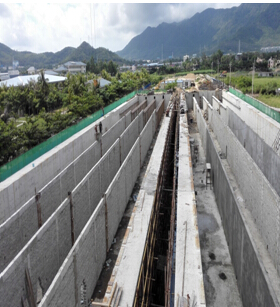

★阻止8月19日,,叠合絮凝工程沉淀池清水池:①完成基坑土方开挖21000m3,,完成率100%;;;②完成混凝土浇筑5083m3,,完成率97.8%;;;③完成钢筋绑扎装置752.15t,,完成率98.2%。。。。。。④完成上结构混凝土浇筑60m3,,完成率50%;;;V型滤池:①完成基坑土方开挖7000m3,,完成率100%。。。。。。②混凝土浇筑482m3,,完成率12.81%;;;③完成钢筋绑扎装置42.63t,,完成率11.81%。。。。。。④完成砂基础回填1600m3,,完率100%;;;⑤完成DN1200出水钢管装置55m。。。。。。
★8月13日至8月19日,,叠合絮凝工程沉淀池清水池:①完成上结构混凝土浇筑60m3,,完成率50%;;;V型滤池:①完成砂基础回填1600m3,,完成率100%;;;②完成DN1200出水钢管装置55m。。。。。。


二、清水管工程
清水管线总长25.89km,,其中崖州区段7.7km、天涯区段18.19km。。。。。。

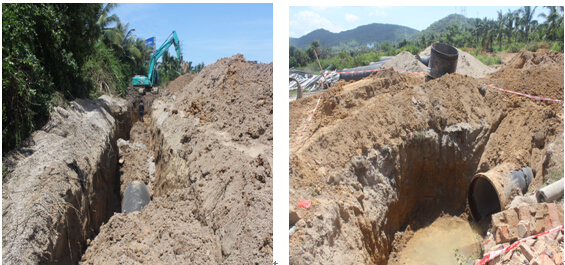

★阻止8月19日,,清水管工程共计完成管道装置16.26km,,占管线总长62.80%。。。。。。其中崖州区完成管道装置5.53km,,占其辖区内长度71.82%,,天涯区完成管道装置10.73km,,占其辖区内长度58.99%。。。。。。球墨铸铁管进场22.13km,,占管线总长85.47%。。。。。。
★8月13日至8月19日,, 清水管工程小计完成管道装置1.04km,,占管线总长4.01%。。。。。。球墨铸铁管进场0.19km,,占管线总长0.73%。。。。。。
(一)崖州区段施工情形(8月13日-8月19日)
崖州区完成高山村等区域部分担道装置,,长度0.31km。。。。。。

(二)天涯区段施工情形(8月13日-8月19日)
天涯区完成爱心大天下、黑土村、布甫村、红塘村、塔岭村等区域部分担道装置,,长度0.73km。。。。。。
三、增补子项目
★完成225国道项目和凤凰路项目的可行性研究报告体例事情,,并委托省咨询公司举行评审。。。。。。
