一、清水厂工程
清水厂工程包括:10万吨/日规模的厂区管线、配水井、双层叠合絮凝沉淀池清水池和20万吨/日规模的V型滤池和外电源。。。。。

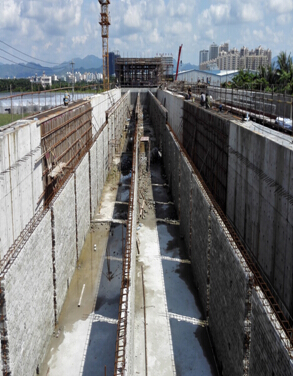

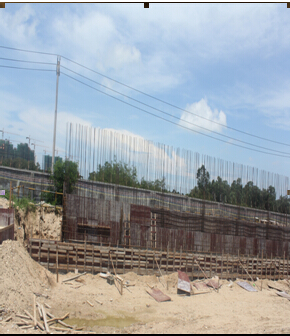

★阻止8月5日,,,,叠合絮凝工程沉淀池清水池:①完成基坑土方开挖21000m3,,,,完成率100%;;②完成混凝土浇筑4973m3,,,,完成率95.6%;;③完成钢筋绑扎装置742.55t,,,,完成率97%。。。。。V型滤池:①完成基坑土方开挖7000m3,,,,完成率100%。。。。。②混凝土浇筑242m3,,,,完成率6.43%;;③完成钢筋绑扎装置30.13t,,,,完成率8.35%。。。。。
★


二、清水管工程
清水管线总长25.89km,,,,其中崖州区段7.7km、天涯区段18.19km。。。。。
★阻止8月5日,,,,清水管工程共计完成管道装置13.58km,,,,占管线总长52.45%。。。。。其中崖州区完成管道装置4.99km,,,,占其辖区内长度64.80%,,,,天涯区完成管道装置8.59km,,,,占其辖区内长度47.22%。。。。。球墨铸铁管进场20.79km,,,,占管线总长80.30%。。。。。
★7月30日至8月5日,,,,清水管工程小计完成管道装置0.79km,,,,占管线总长3.05%。。。。。球墨铸铁管进场0.98km,,,,占管线总长3.78%。。。。。
(一)崖州区段施工情形(7月30日-8月5日)

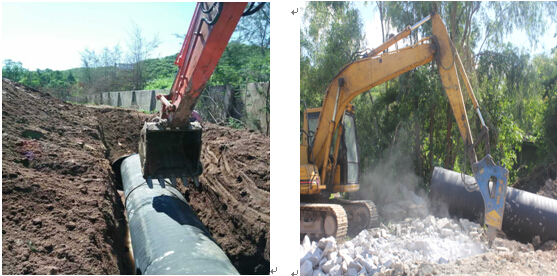

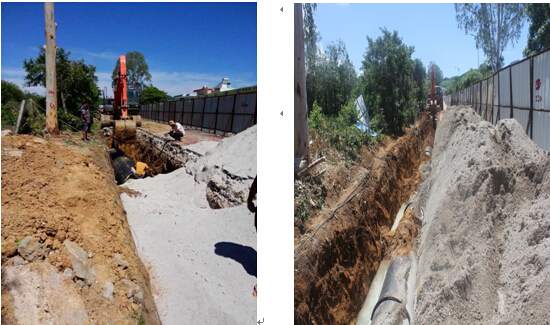

崖州区完成十九连、郎坟村等区域部分担道装置,,,,长度0.23km,,,,其中南山段公路开挖装置管道156m。。。。。

(二)天涯区段施工情形(7月30日-8月5日)
天涯区完成桶井村、爱心大天下、黑土村、布甫村、红塘村、塔岭村等区域部分担道装置,,,,长度0.56km。。。。。布甫铁路顶管涵已完成基础浇筑。。。。。

三、增补子项目
★向市发改委上报225国道项目和凤凰路项目的立项和招标批准讨教。。。。。
★225国道项目和凤凰路项目起源设计及概算评估完成。。。。。
★完成环评专家评审,,,,准备出批复报告。。。。。
